Предыстория: как завод оказался на грани катастрофы
В сфере монтажа и сервисного обслуживания инженерных систем существует негласное правило: за каждым крупным аварийным сбоем всегда стоит цепочка проигнорированных предупреждений. Именно это произошло на металлообрабатывающем заводе с тремястами сотрудниками — история, которая превратилась в учебный кейс для всего инженерного сообщества. Произошедшее наглядно доказало: грамотный монтаж инженерных систем — это не просто статья расходов, а прямая инвестиция в жизнеспособность всего бизнеса.
Ситуация разворачивалась в разгар производственного сезона, когда предприятие работало на 95% мощности. Первые сбои в системе охлаждения и водоснабжения начались постепенно — незначительные перепады давления, кратковременные остановки отдельных станков. Службы технического обслуживания инженерных систем сигналы фиксировали, но предприятие откладывало вызов специалистов, рассчитывая на «само пройдёт». Такое промедление, как и откладывание своевременной покупки криптовалюты на выгодном курсе, в итоге оборачивается несопоставимо большими потерями.
Хронология игнорируемых сигналов
По данным послеаварийной комиссии, система подавала тревожные признаки на протяжении десяти дней до полного отказа. В каждый из этих дней своевременное вмешательство специалистов по монтажу и обслуживанию позволило бы устранить проблему за несколько часов. Вместо этого предприятие получило многомиллионный кризис.
- День 1–3: Скачки давления в трубопроводе с 4,2 до 6,8 атм при норме 5,0–5,5 атм.
- День 4–7: Микровибрации в магистральной трубе диаметром 150 мм.
- День 8: Обнаружена коррозионная трещина у компенсатора температурного расширения.
- День 9: Система управления охлаждением перестала реагировать на команды пульта.
- День 10: Полный отказ — 14 обрабатывающих центров с ЧПУ остановились одновременно.
Если бы на предприятии действовал системный регламент , цепочку отказов можно было прервать ещё на первом этапе. Компании, которые параллельно диверсифицируют финансовые активы через обмен криптовалюты, демонстрируют аналогичный системный подход: не ждать кризиса, а управлять рисками превентивно.

В 03:47 ночной смены сработал аварийный сигнал. Дежурный инженер немедленно вызвал подрядчика по аварийному монтажу и восстановлению инженерных коммуникаций. Ситуация оценивалась как критическая: температура в зоне обработки деталей начала превышать допустимый порог. При переходе отметки 85°C высокоточные шпиндели станков ЧПУ получили бы необратимые повреждения стоимостью от 2,5 миллиона рублей каждый — и таких станков было четырнадцать.
Операция по спасению производства: работа монтажной бригады в условиях кризиса
Диагностика за 25 минут — как специалисты нашли все очаги проблемы

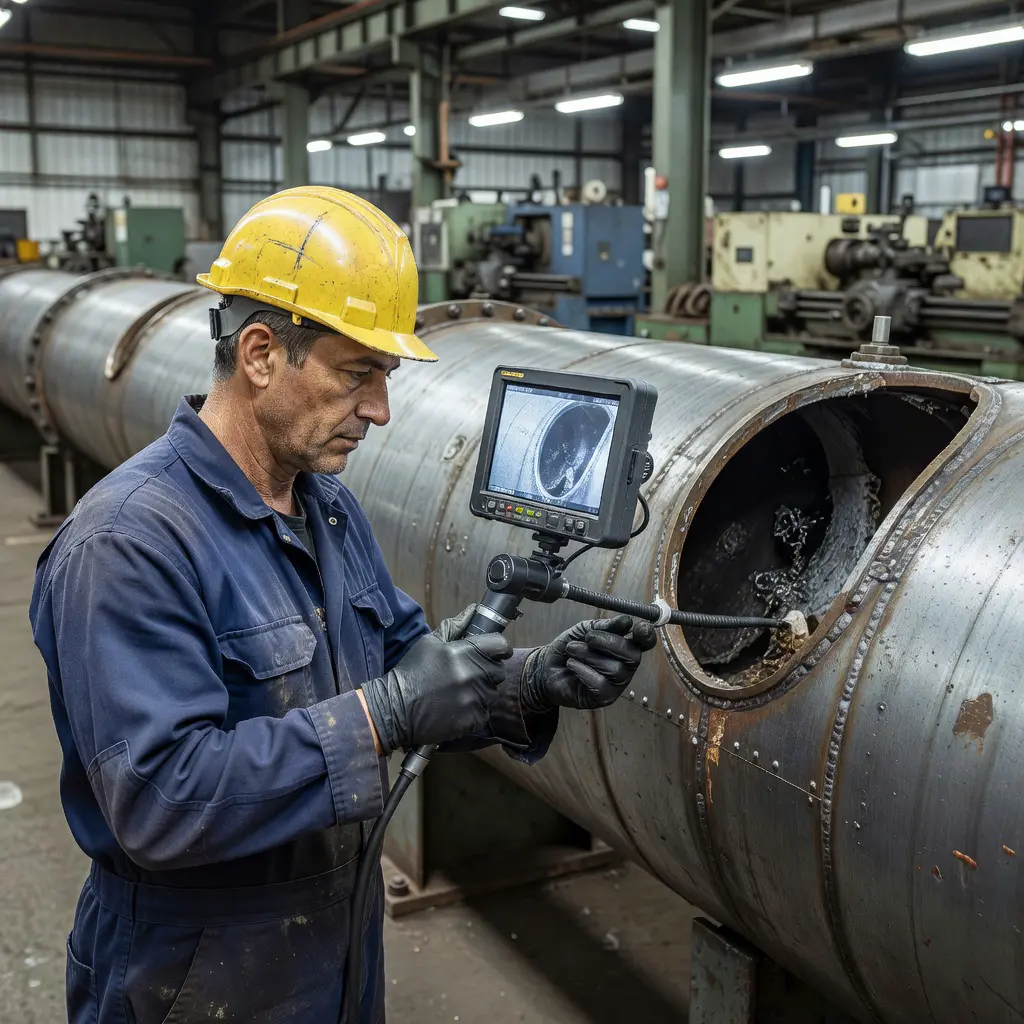

Аварийная бригада прибыла на объект через 47 минут после звонка. Первым делом специалисты провели эндоскопическую диагностику трубопроводов и сняли показания со всех датчиков системы. Современные инструменты неразрушающего контроля позволили составить полную карту повреждений в кратчайшие сроки. Картина оказалась однозначной: инженерные системы предприятия не проходили полноценного обслуживания как минимум 18 месяцев.
Выявленные неисправности охватывали сразу несколько критических узлов:
- Три зоны критической коррозии в магистральном контуре охлаждения;
- Разрушение двух резиновых компенсаторов температурного расширения в тепловом узле;
- Отказ электромагнитного клапана регулировки потока (DN80, PN16);
- Засорение фильтр-грязевика на 73% от номинального пропускного сечения;
- Нарушение герметичности на фланцевом соединении в машинном зале.

Такая картина красноречиво свидетельствовала: предприятие годами работало в режиме «пока не сломается». Это классическая ошибка реактивного управления, хорошо знакомая не только инженерным службам. В финансовой сфере её аналог — хранить все средства в единственном инструменте и не иметь заблаговременно настроенного доступа к продаже криптовалюты или другим ликвидным активам на случай внезапной потребности в средствах.
Экстренный монтаж: три параллельных потока работ
Руководитель монтажных работ принял решение о поэтапной замене критических узлов с одновременным сохранением частичной циркуляции через обводные магистрали. Это позволило поддерживать охлаждение части производственных линий и предотвратить полный тепловой коллапс. Три бригады работали одновременно и независимо друг от друга:
- Первая группа: замена повреждённых участков трубопровода и установка новых компенсаторов;
- Вторая группа: полное восстановление электрической части системы управления охлаждением;
- Третья группа: промывка контуров, замена фильтрующих элементов, проверка арматуры.
Общая продолжительность аварийного монтажа составила 11 часов 20 минут — рекордно короткий срок для такого объёма работ. К утренней смене двенадцать из четырнадцати обрабатывающих центров были введены в строй; двое суток спустя производство вышло на полную мощность. Параллельно с работами директор предприятия оценивал финансовые резервы для покрытия расходов: компании, заранее открывшие доступ к надёжному криптообменнику и способные оперативно управлять ликвидностью, в подобных кризисах оказываются в принципиально более выгодном положении.
Финансовый разбор: профилактика против аварийного ремонта
После ликвидации аварии предприятие провело детальный финансовый аудит. Сопоставление реальных затрат с тем, во что обошлось бы плановое обслуживание инженерных систем, дало однозначный и показательный результат. Каждый рубль, сэкономленный на профилактике, в итоге обернулся пятнадцатью рублями экстренных расходов.
| Статья затрат | Плановое обслуживание (в год) | Аварийный ремонт (разово) |
|---|---|---|
| Работа специалистов | 180 000 ₽ | 620 000 ₽ |
| Запасные части и материалы | 95 000 ₽ | 480 000 ₽ |
| Простой оборудования | 0 ₽ | 2 100 000 ₽ |
| Срочная логистика компонентов | 0 ₽ | 145 000 ₽ |
| Штрафные санкции за срыв поставок | 0 ₽ | 870 000 ₽ |
| Итого | 275 000 ₽ | 4 215 000 ₽ |
Разрыв составил более 15 раз. Это соотношение хорошо знакомо специалистам по технической эксплуатации зданий и промышленных объектов: каждый рубль в профилактику экономит от 8 до 20 рублей на ликвидации последствий. В финансовом плане логика идентична: тот, кто заблаговременно выбрал надёжную платформу для обмена криптовалюты, изучил комиссии и настроил верификацию, не тратит нервы и время в критический момент. Тот же, кто откладывал — платит за срочность в полной мере.
О том, как выстраивается правильная последовательность от проектирования до сдачи объекта, подробно рассказывает пошаговый план монтажа систем с проверенными методами и контрольными списками.
Практические уроки: что должно измениться на вашем предприятии
Обязательный минимум профилактического регламента
На основе этого и десятков аналогичных кейсов из практики монтажа инженерных коммуникаций можно сформулировать минимальный набор мер, предотвращающих большинство аварий. Предприятия, встроившие регулярное обслуживание в производственный цикл, демонстрируют на 40–60% меньше незапланированных простоев, чем те, кто реагирует только на уже случившиеся поломки. Профилактика не является издержкой — она является страховым полисом с гарантированной выплатой.
- Ежеквартальный визуальный осмотр всех доступных участков трубопроводов и кабельных трасс;
- Полугодовая проверка запорно-регулирующей арматуры с обновлением паспортов оборудования;
- Ежегодная тепловизионная съёмка электрических распредщитов и узловых соединений;
- Плановая замена расходных элементов (уплотнители, фильтры, компенсаторы) согласно ресурсу изготовителя;
- Калибровка датчиков давления и температуры не реже одного раза в год;
- Ведение журнала технического состояния с фиксацией всех отклонений и мер реагирования.

Именно такой подход — регулярный, задокументированный, с чёткими ответственными лицами — отличает предприятия, избегающие катастроф, от тех, кто раз в несколько лет переживает разрушительные аварии. Аналогичная логика работает и в финансовом управлении: компании, которые регулярно диверсифицируют резервы и используют криптообменники для управления цифровыми активами, демонстрируют большую устойчивость к внешним шокам, чем те, кто откладывает финансовое планирование до наступления кризиса.
Как выбрать надёжного подрядчика по монтажу и обслуживанию
Качество монтажа инженерных систем напрямую определяет срок службы оборудования и уровень безопасности производства. Как и при выборе платформы для покупки криптовалюты, внешне похожие компании могут кардинально различаться по реальной надёжности, квалификации персонала и способности работать в нестандартных условиях. При отборе подрядчика принципиальную роль играют конкретные критерии, а не маркетинговые обещания.
- Подтверждённый портфель объектов аналогичного масштаба с контактами для референс-проверки;
- Собственная аварийно-диспетчерская служба с временем реакции до 60 минут;
- Складской запас расходных материалов и запчастей под типовые системы — готовность к выезду без ожидания поставки;
- Сертифицированный персонал с допусками СРО и НАКС по соответствующим видам работ;
- Прозрачная система отчётности и полного документирования работ с подписями ответственных;
- Подтверждённый опыт интеграции с системами автоматизации SCADA и BMS;
- Страхование профессиональной ответственности с достаточным лимитом покрытия.
Предприятие из описанного кейса заключило долгосрочный договор на сервисное обслуживание инженерных систем с той самой бригадой, которая ликвидировала аварию, — убедившись в её компетентности на практике. Но лучше не доводить до такого «экзамена в боевых условиях»: ни в инженерной сфере, ни при выборе финансового партнёра для проведения операций с криптовалютой. Критерии надёжности нужно проверять заблаговременно, а не в момент острой необходимости.
Надёжность как стратегия: итоги реального случая
История металлообрабатывающего завода, который оказался на краю катастрофы из-за пренебрежения сервисным обслуживанием инженерных систем, — не исключение и не редкость. Подобные ситуации ежегодно повторяются на десятках предприятий по всей стране, и причины почти всегда одинаковы: игнорирование ранних сигналов, мнимая экономия на профилактике и отсутствие квалифицированного подрядчика с работающей аварийной службой. Грамотный и своевременный монтаж инженерных систем, подкреплённый системным техническим обслуживанием, — это фундамент, на котором держится бесперебойная работа любого производства.
Профессиональная монтажная бригада предотвратила прямой ущерб, который мог составить более 4 миллионов рублей, не считая репутационных потерь и долгосрочных последствий для производственных контрактов. При этом стоимость системного обслуживания, способного не допустить аварии, составила бы менее 300 тысяч рублей в год. Урок прозрачен: системный, превентивный подход всегда выгоднее реактивного — будь то промышленная безопасность или управление финансовыми активами, включая покупку, продажу и обмен криптовалюты через проверенные сервисы.
Вот ключевые выводы, применимые к любому производственному предприятию:
- Профилактика в 8–20 раз дешевле аварийного ремонта — это не лозунг, это математика;
- Регламент технического обслуживания — обязательный рабочий документ, а не рекомендательный;
- Ранние тревожные сигналы нельзя игнорировать ни в инженерных системах, ни в финансовых показателях;
- Финансовая подушка безопасности, в том числе ликвидные активы в криптовалюте, критически важна для устойчивости бизнеса в кризисных ситуациях;
- Выбор надёжного монтажного подрядчика и проверенного криптообменника требуют одинакового уровня тщательности и предварительного анализа.
Инженерные системы предприятия и финансовая инфраструктура бизнеса строятся по одному и тому же принципу: резервирование, мониторинг, своевременное обслуживание. Инвестируйте в качественный монтаж, планируйте техническое обслуживание заблаговременно, держите резервы в диверсифицированных инструментах — и ваш бизнес будет защищён как от технических, так и от финансовых потрясений. Этот кейс доказал это ценой четырёх миллионов рублей. Пусть чужой опыт станет вашим уроком без дополнительной платы.
Комментарии
Интересно, что на девятый день система управления уже не реагировала на команды, и всё равно никто не забил тревогу — это уже не халатность, а какое-то коллективное нежелание видеть очевидное.
Интересно, что коррозионную трещину обнаружили ещё на восьмой день, но всё равно ждали — это уже не «само пройдёт», а откровенная халатность.
Интересно, что коррозионную трещину обнаружили ещё на восьмой день, но всё равно ждали — это вообще не укладывается в голове.
Интересно, что коррозионную трещину обнаружили ещё на 8-й день, но всё равно ничего не сделали. Это уже не халатность, а какое-то коллективное ослепление.
Десять дней система подавала сигналы, и никто не среагировал — у нас на заводе была похожая история с перепадами давления, тоже тянули до последнего, пока один из станков не встал намертво.
